2 Aprile 2025

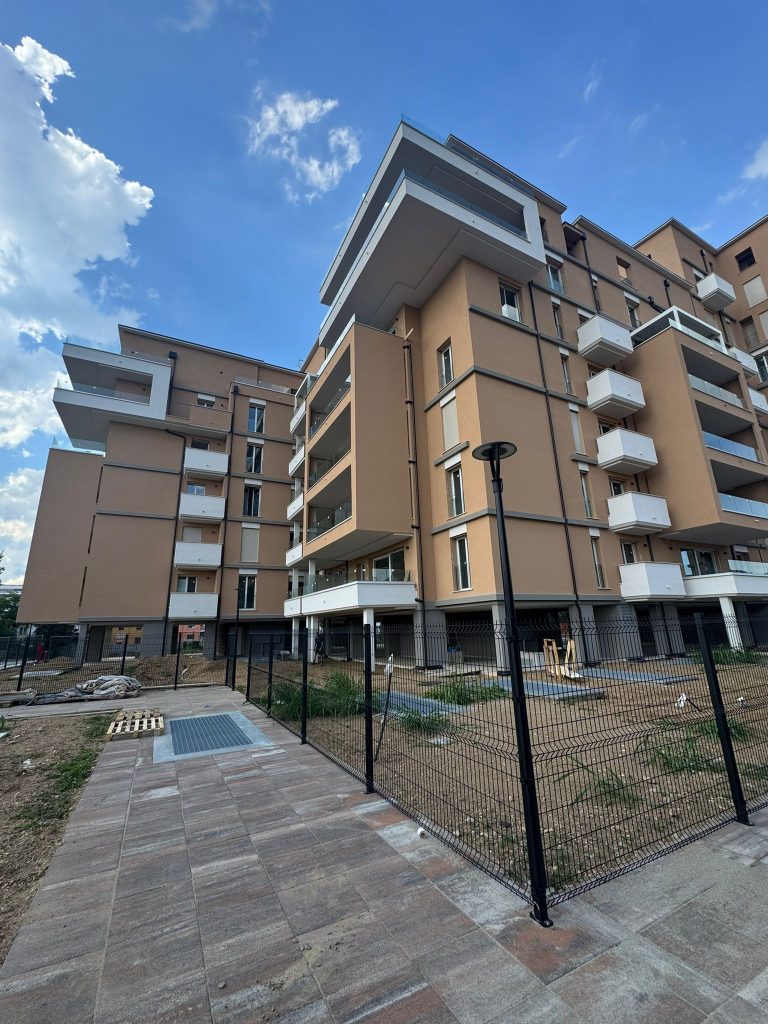

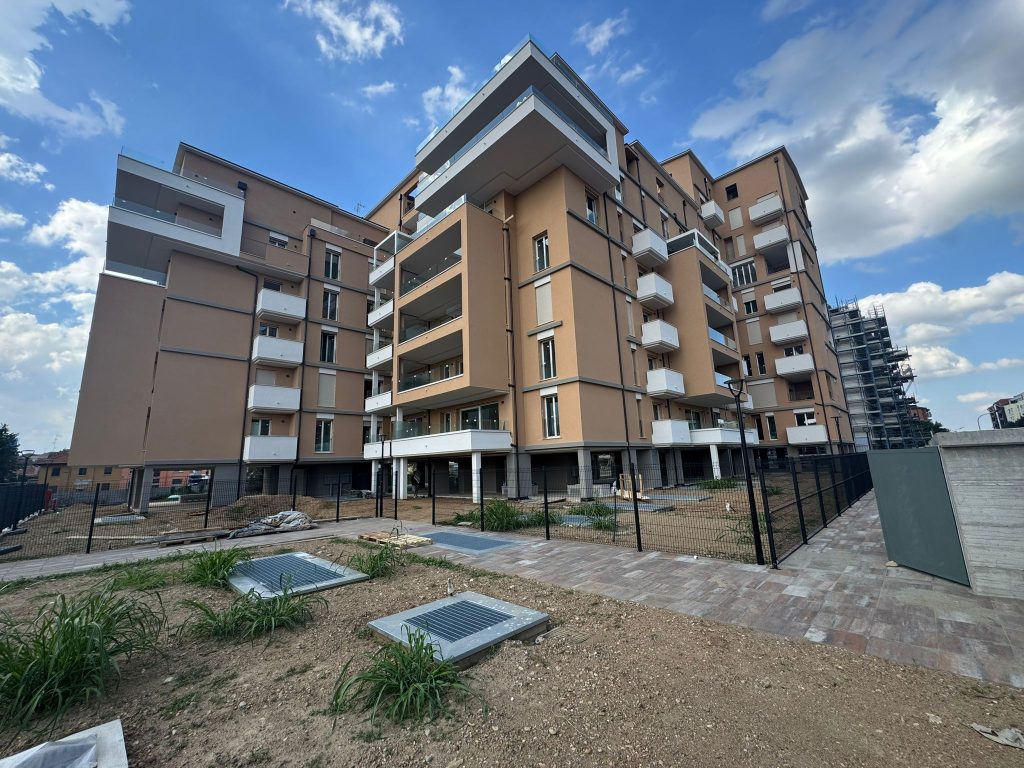

Siamo sempre più’ vicini alla consegna.
Facciata finita e ponteggi smontati.
7 febbraio 2025

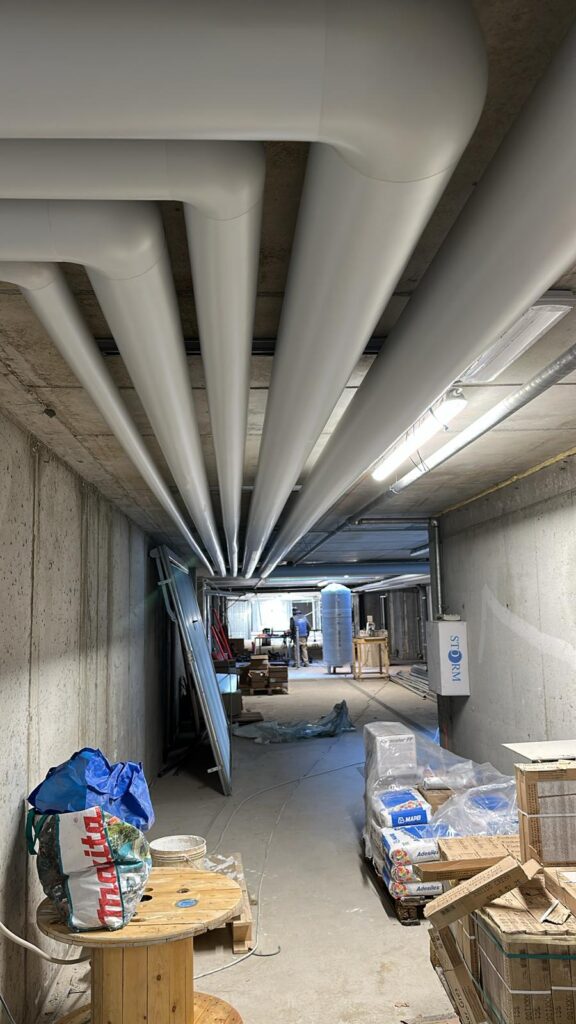

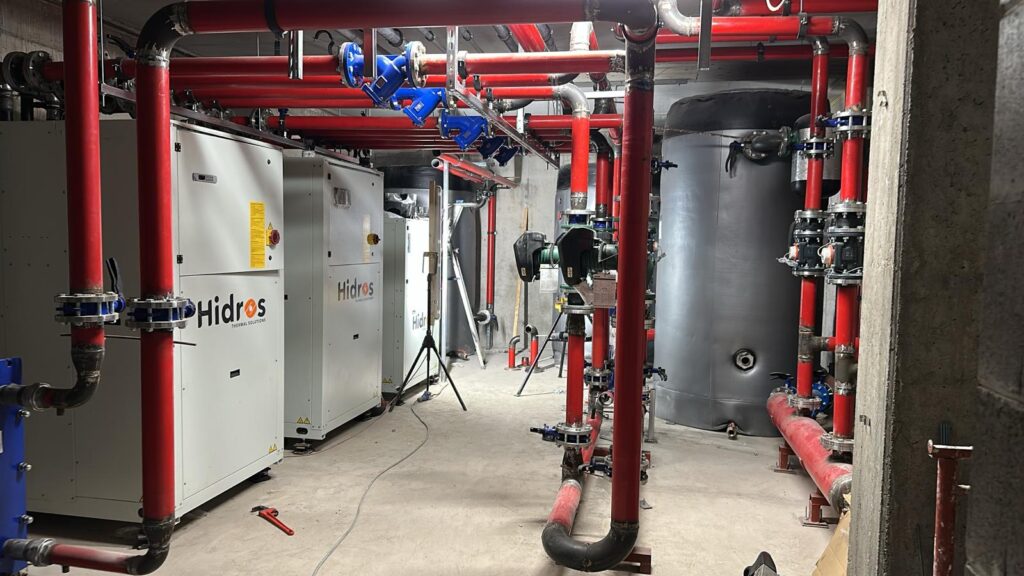

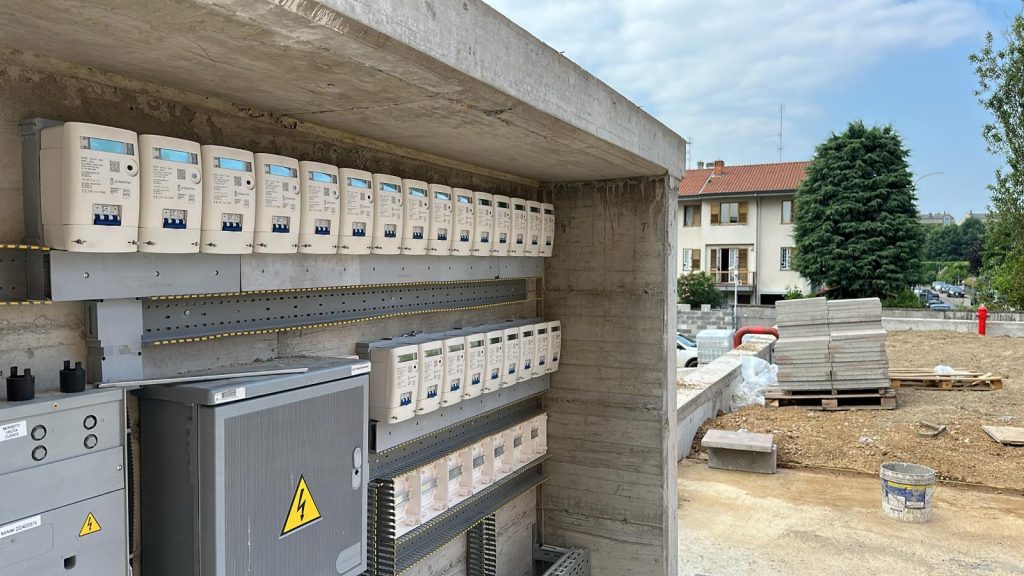

Montaggio serramenti, parapetti vetro, sanitari e rubinetteria.
9 gennaio 2025

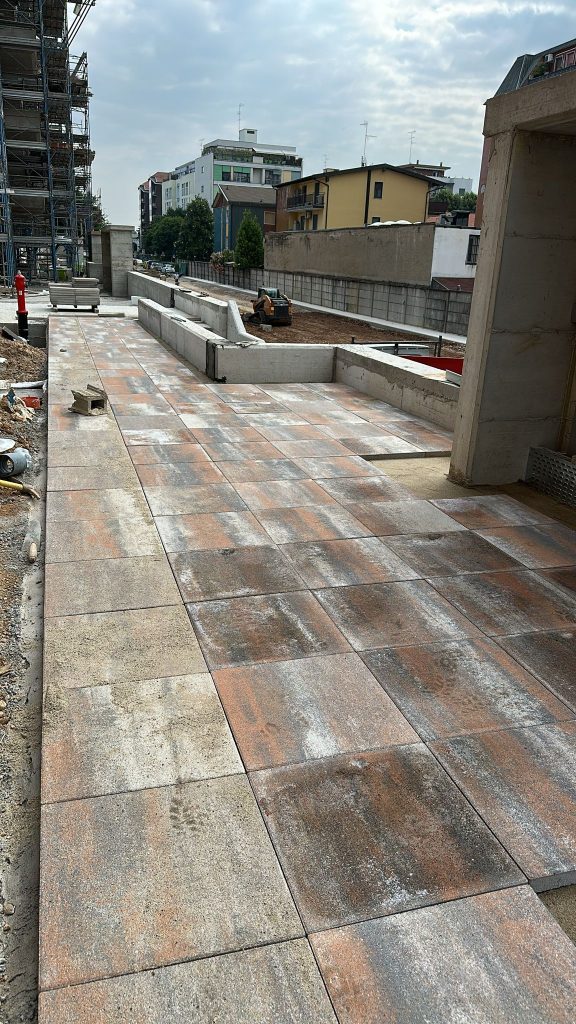

Posa serramenti , parapetti in vetro e pavimentazione terrazzi.
6 dicembre 2024






- Completamento manto di copertura
- Esecuzione silicati di facciata
- Posa guide per vetri balconi
12 NOVEMBRE 2024





- Completamento tetto
- Sottofondo corsello box
- Sottofondo balconi
- Montaggio tapparelle
4 Novembre 2024

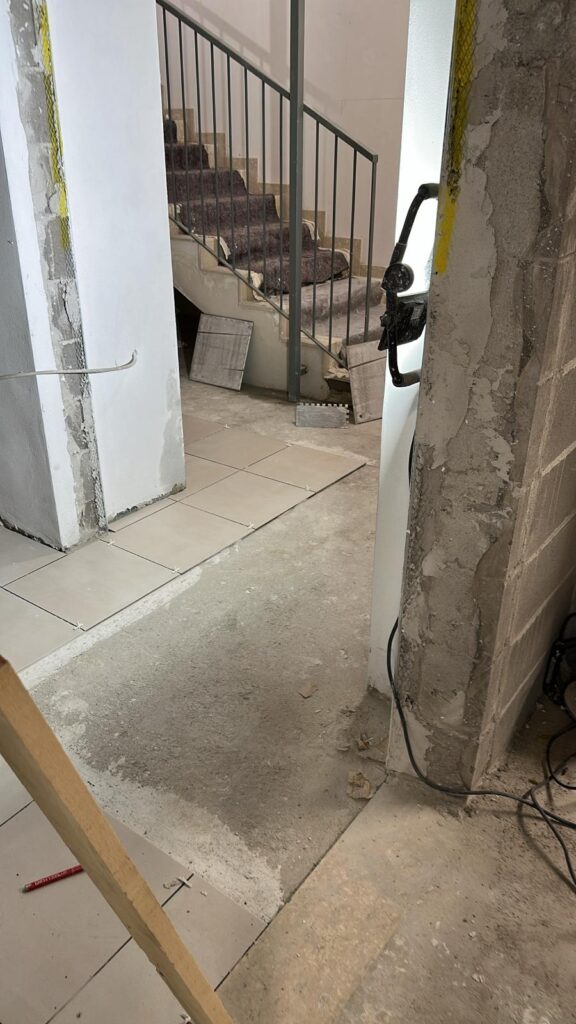

Posa Marmi Scale


16 ottobre 2024

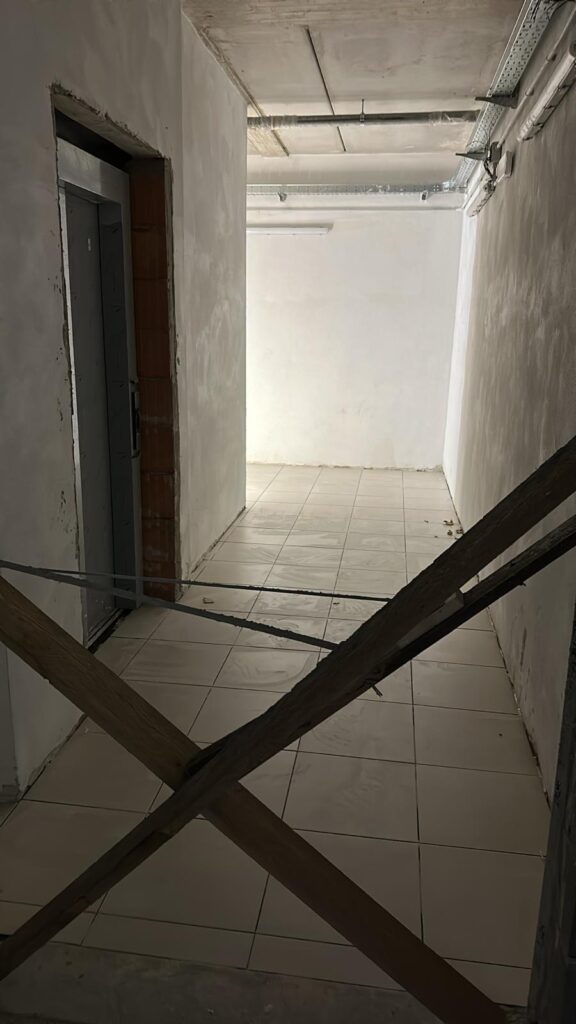

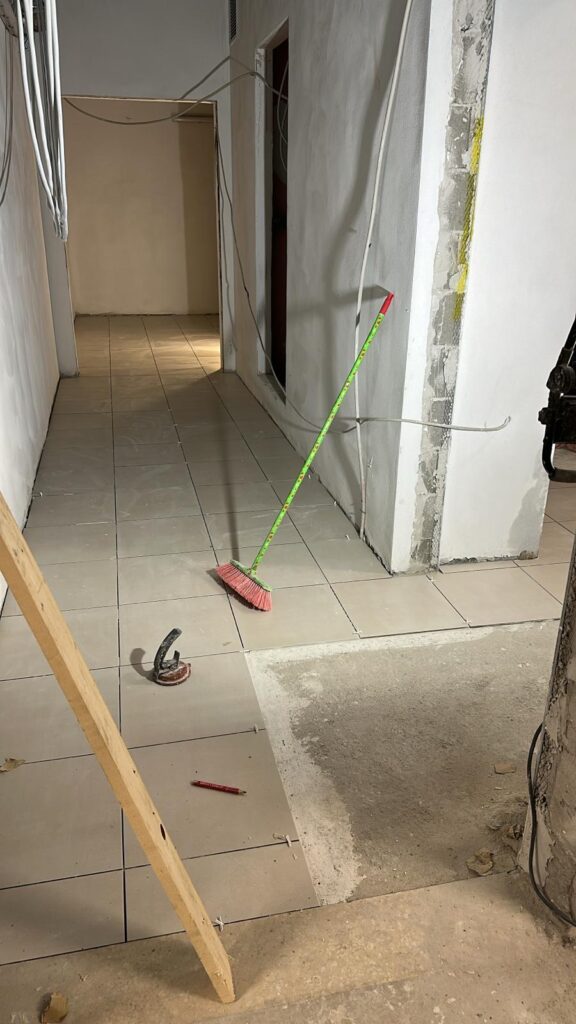

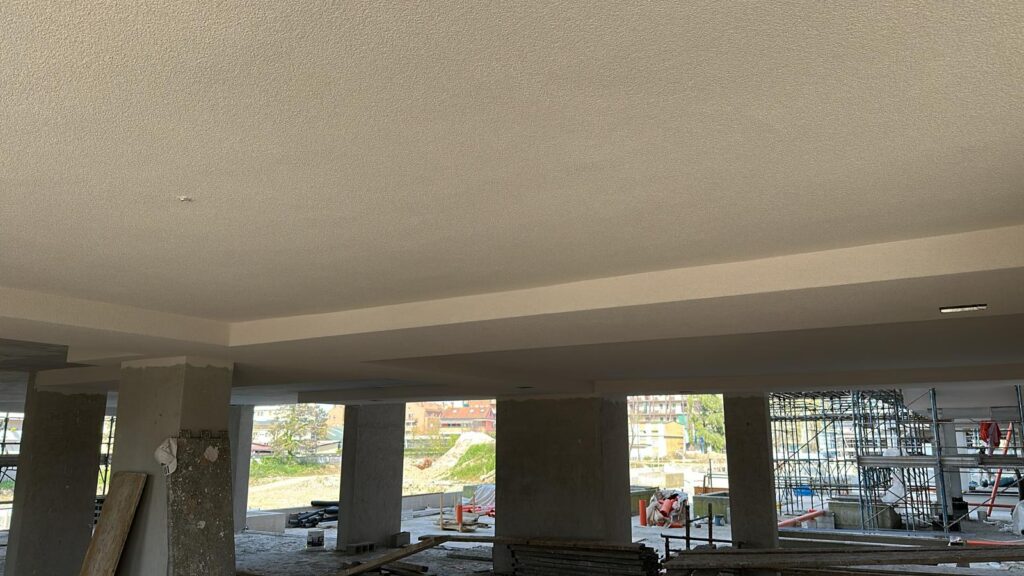

RIAVVIO LAVORI LOTTO A





- Montaggio impianto di raffrescamento
- Completamento cappotto facciata
- Pavimentazione Box
24 Ottobre 2023
Intonaci scale e piastrellatura appartamenti.







6 Marzo 2023
Posa materassino anti calpestio, e pannelli con circuito radiante riscaldamento.





26 Gennaio 2023
Posizionamento impianti e posa cappotto.







3 Novembre 2022
Montaggio colonne impianti e divisori appartamenti




7 Settembre 2022
Tetto Scala 1 e Scala 2




14 Luglio 2022
Preparazione settimo solaio









Tamponamenti esterni con sistema Ecopor
19 Maggio 2022
Completamento sesta soletta quinto piano.



23 Aprile 2022
Getto quinto solaio, quarto piano.


25 Marzo 2022
Preparazione solaio terzo piano.





11 Febbraio 2022
Getto Solaio Copertura Box



10 Novembre 2021
Esecuzione getti della platea di fondazione






4 Novembre 2021
Armatura Platea Fondazione

21 Settembre 2021
Cantierizzazione/Scavi per fondazioni





21 Settembre 2021
Cantierizzazione/Scavi per fondazioni
8 Settembre 2021
Montaggio prima GRU





14 Luglio 2021
Urbanizzazione nuova strada e posizionamento punti per scavo fabbricato A


2 Luglio 2021

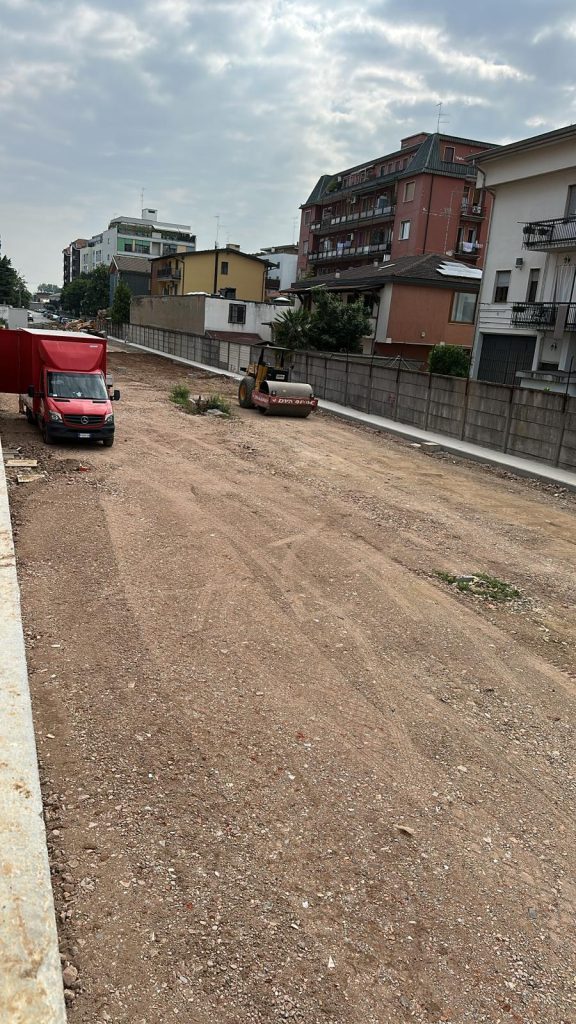

Bonifica Completata - Inizio dei lavori per la realizzazione della nuova strada comunale.


2 Luglio 2021
Bonifica Completata - Inizio dei lavori per la realizzazione della nuova strada comunale.
29 Aprile 2021
Ulteriore verifica Arpa per la sicurezza dei Nostri clienti!

25 Marzo 2021
Lavori di completamento bonifica.


27 Novembre 2020
Inizio lavori entrata cantiere Blocco A



29 Ottobre 2020
Prelievi per collaudo finale bonifica terreno




9 Ottobre 2020
Fine Lavori Bonifica - Attesa collaudo ARPA





22 giugno 2020
Prima fase di bonifica conclusa




14 Maggio 2020
Inizio lavori
